第19周-百仕威(泰国)新建工厂项目简报

宣布时间:2025-05-09 泉源:ggpoker官网智能

一、项目概况

百仕威电子(泰国)新建工厂项目位于泰国巴真府西马哈坡县304工业园,,,,,地处泰国昌盛的工业中心地带,,,,,工厂靠近林查班港,,,,,距离仅118公里,,,,,距离素万那普机场仅2小时车程,,,,,这确保了公司高效的全球物流配送 。。。。。 。。由百仕威电子(泰国)有限公司建设,,,,,中电二(泰国)有限公司施工,,,,,旨在打造全球化的智能控制产品工业园 。。。。。 。。

二、本周进度

(一)土建工程

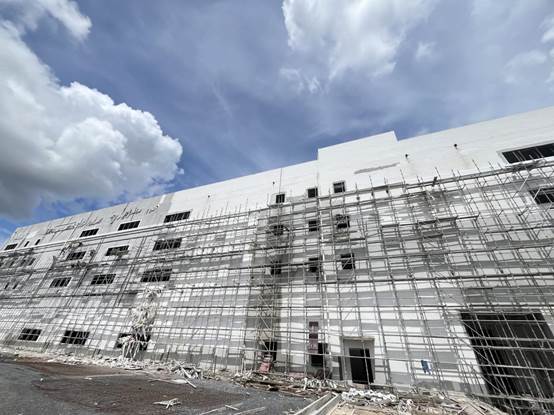

? 抹灰与腻子:一层、三层、四层墙体抹灰及外墙腻子完成100% 。。。。。 。。

? 蹊径与砌筑:西侧蹊径浇筑完成,,,,,北侧蹊径施工中;;; ;; ;;电井砌筑、5#门卫二次结构砌筑完成100%,,,,,围墙栏杆装置中 。。。。。 。。

? 食堂施工:食堂二层砌筑完成,,,,,内墙装修举行中 。。。。。 。。

? 墙面腻子:一层、三层完成大部分,,,,,四层完成50% 。。。。。 。。

? 屋面防水:屋面防水卷材完成大部分 。。。。。 。。

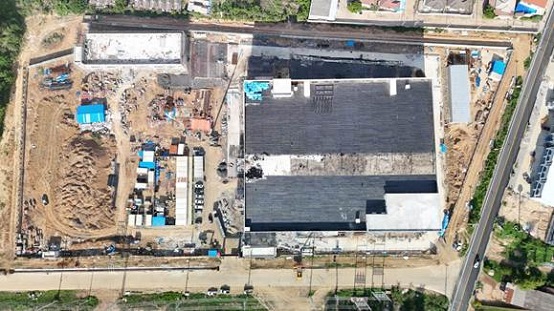

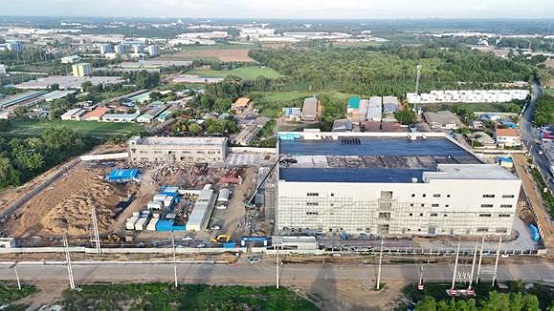

? 围墙与脚手架:围墙施工完成大部分,,,,,外墙脚手架拆除近一半 。。。。。 。。

(二)机电装置工程

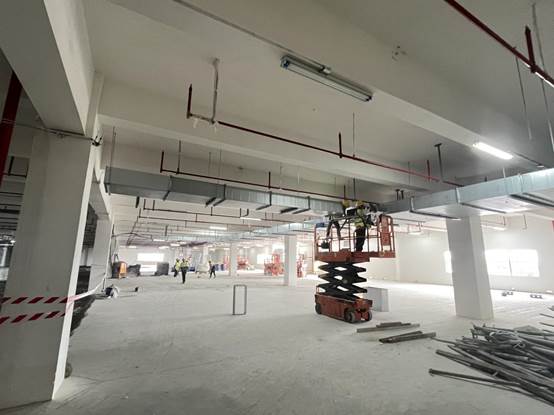

? 管道与桥架:二层、四层消防管道及支架装置完成;;; ;; ;;一层至三层桥架、配管、装灯进入收尾阶段,,,,,四层完成50% 。。。。。 。。

? 电气基� 。。。。。 。。�正式电变压器基础、配电柜基础浇筑完成100% 。。。。。 。。

(三)二次清洁机电装修工程

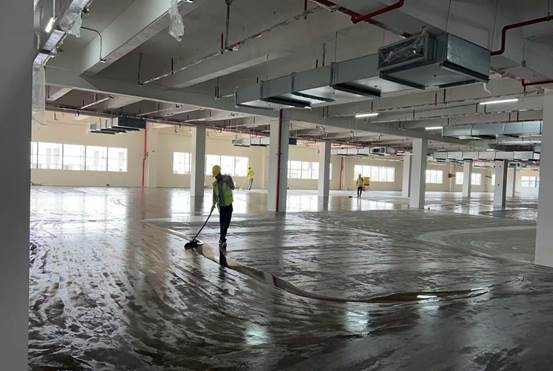

? 地面找平与涂装:防静电自流平找平层完成,,,,,底涂施工中 。。。。。 。。

? 吊顶施工:吊顶吊杆施工完成 。。。。。 。。

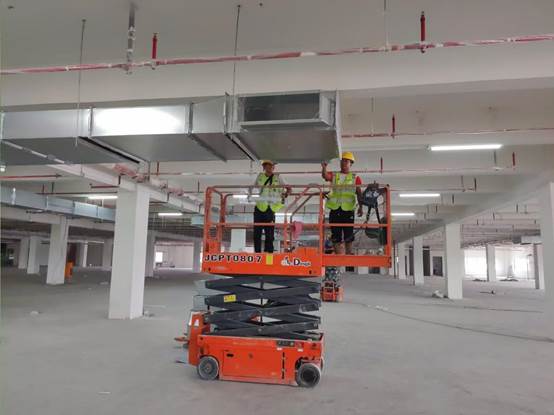

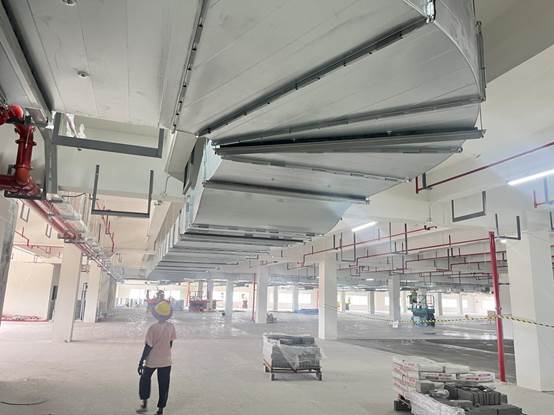

? 暖通管道:暖通管道施工完成 。。。。。 。。

三、累计进度与总体进度

累计进度:土建90%,,,,,机电装置80% 。。。。。 。。 总体进度:土建90%,,,,,机电装置大部分完成 。。。。。 。。

四、现场形象照片



项目团队将继续高效推进项目建设,,,,,确保准时高质量交付,,,,,为公司生长涤讪基础 。。。。。 。。
