第17周-泰国百仕威新建厂房项目施工进度公示信息

宣布时间:2025-04-25 泉源:ggpoker官网智能

一. 项目基本信息

项目名称:百仕威电子(泰国)新建工厂项目

地址:泰国巴真府西马哈坡县304工业园

建设单位:百仕威电子(泰国)有限公司

施工单位:中电二(泰国)有限公司

项目用途:百仕威电子(泰国)有限公司新建厂房项目,, ,,,,,位于巴真府西马哈坡县304工业园,, ,,,,,用于PCBA行业建设 。。 。。。

二. 进度数据

本周完成

土建:

1、层墙体抹灰完成85%;;;;;;三层墙体抹灰完成100%;;;;;;四层墙体抹灰完成50%;;;;;;外墙抹灰完成90%;;;;;;

2、东侧污水管及检查井施工完成100%;;;;;;西侧水沟开挖完成;;;;;;

3、门卫二次结构砌筑完成100%;;;;;;

4、一层二次结构砌筑完成100%;;;;;;二层砌筑完成50%;;;;;;

5、一层顶棚涂料喷涂完成80%;;;;;;三层顶棚涂料喷涂完成95%;;;;;;四层顶棚涂料喷涂完成90%;;;;;;

6、屋面防水下层处置惩罚完成;;;;;;

机电装置:

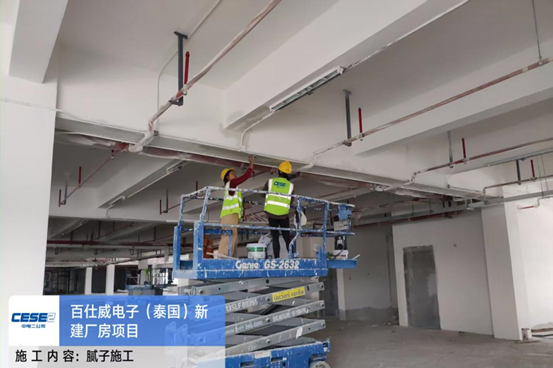

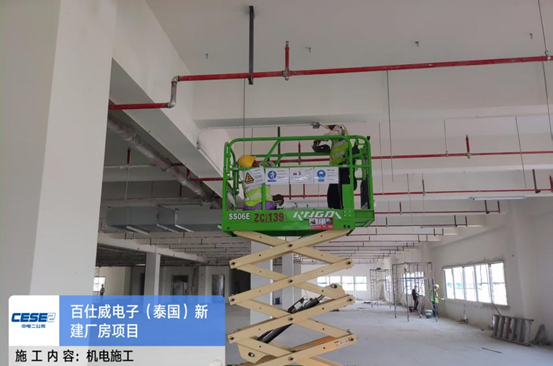

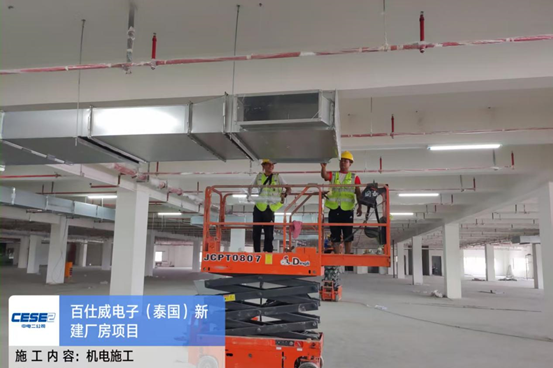

1、一层、二层消防完成90%;;;;;;三层消防主管完成60%;;;;;;

2、一层、二层、三层桥架、配管、装灯完成95%

二次清洁机电装修:

1、防静电自流平找平层完成;;;;;;

2、吊顶吊杆施工;;;;;;

3、分担原质料加工施工

累计进度:土建已完成90%,, ,,,,,机电装置完成80%;;;;;;一号厂房清洁机电装修

总体进度:土建已完成90%,, ,,,,,机电装置完成

分项进度:主体结构已所有完成,, ,,,,,二次结构完成90%,, ,,,,,机电装置已完成80% ,, ,,,,,2层清洁机电装饰装修已启动,, ,,,,,找平层已完成,, ,,,,,吊顶吊杆施工,风管加工制作;;;;;;

三. 要害节点:

1、桩基施工完成已于2024年11月5号完成;;;;;;

2、主体结构封顶已于2025年一季度底完成;;;;;;

3、下周妄想:

  • 一层墙体抹灰完成100%;;;;;;三层墙体抹灰完成100%;;;;;;四层墙体抹灰完成100%;;;;;;外墙抹灰完成100%;;;;;;

  • 西侧排水沟砌筑完成100%;;;;;;西侧蹊径浇筑完成30%;;;;;;南侧蹊径浇筑完成80%;;;;;;

  • 5#门卫二次结构砌筑完成30%;;;;;;围墙栏杆完成20%;;;;;;

  • 食堂一层二次结构砌筑完成100%;;;;;;二层砌筑完成80%;;;;;;

  • 四层顶棚涂料喷涂完成100%;;;;;;一层墙面腻子完成25%;;;;;;二层完成100%;;;;;;三层完成25%;;;;;;

  • 1#厂房窗框装置完成95%;;;;;;防火门门框装置完成80%;;;;;;

  • 二层、四层消防管道,, ,,,,,支架装置完成90%;;;;;;

  • 一层、二层、三层桥架、配管、装灯完成99%;;;;;;四层完成40%

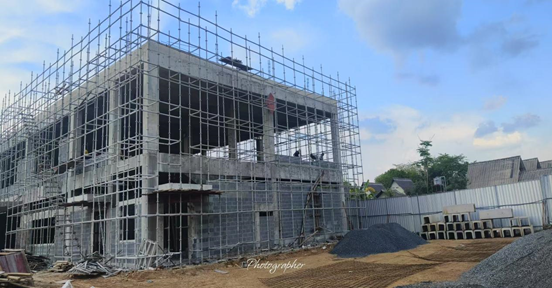

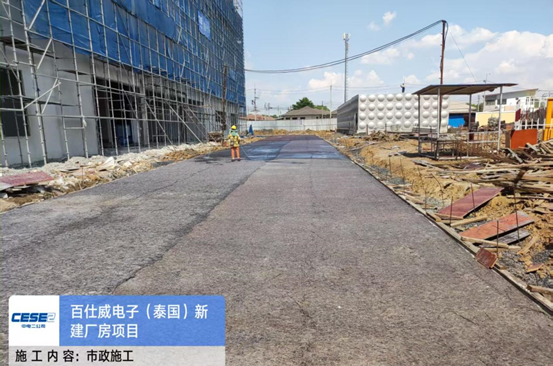

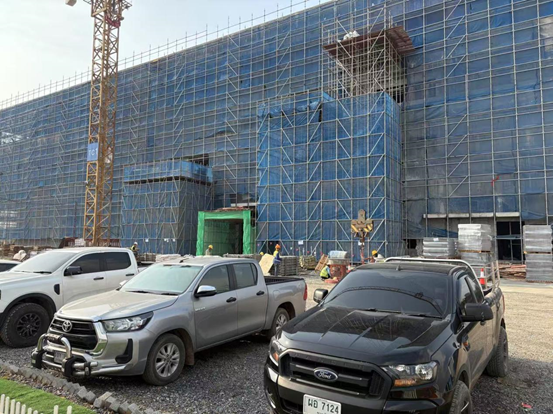

四、现场形象照片:
